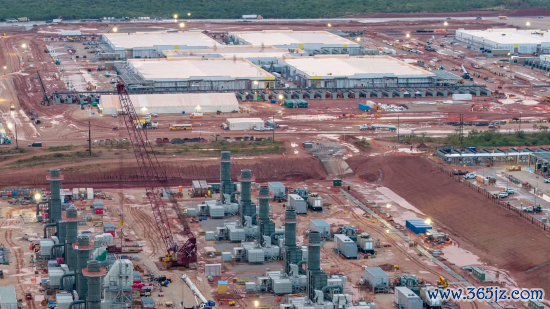

得克萨斯州阿比林,甲骨文与 OpenAI 共建的星门 AI 数据中心旁打法燃气涡轮机组。得克萨斯州阿比林,甲骨文与 OpenAI 共建的星门 AI 数据中心旁打法燃气涡轮机组。

  得克萨斯州阿比林一派尘土飞扬的草原地带,OpenAI 与甲骨文的数据中心承建商 Crusoe 公司的硬件工程师们连日加班,只为让多台燃气涡轮机组与这座史上造价最高的 AI 超等规画机富厚协同开头。

  多位知情容颜东说念主士、驻场工程师及电网人人表现,该容颜属于 OpenAI 星门算力基建工程,全体落地难度与资金插足均远超最先预期。

  阿比林基地始终被视作全球 AI 数据中心建立的风向标。Crusoe 的客户甲骨文已在此为 OpenAI 部署管事器,耗电限制至少数百兆瓦;企业诡计本年夏日在新增楼宇中部署更多芯片,总用电负荷最高可达 1.2 吉瓦,这一供电量足以撑捏旧金山整座城市的照明需求。

  但首要难题是保险连续绝供电。知情东说念主士称,受冷却系统故障、涡轮机组畸形、得州电网监管机构行将出台的电网波动管控新规等多重问题影响,Crusoe 不得不阶段性停工复盘,遁入斥地、东说念主力、资金靠近的多重风险。

  除了容颜现场各类运营难题,系数 AI 基建厂商齐正遭受资本失控。几周前,Crusoe 首席实行官蔡斯・洛克米勒在斯坦福大学客座讲座中表现,建成一座 1 吉瓦限制数据中心的 “通电主体厂房” 资本高达 192 亿好意思元,涵盖建筑主材、机电斥地、配套燃气电站及一说念东说念主工资本。

  这一数字较两三年前同规神气样报价大幅攀升:AI 算力飞扬下,承包商手艺工种薪资大批高涨 30%,东说念主工资本已占到总投资额近四分之一。洛克米勒暗示:“行业手艺东说念主力图夺空前强横。”

  其余硬件配套资本相通暴涨。他向学生先容,往日数年单吉瓦配套燃气电站造价近乎翻三倍,最高可达 30 亿好意思元;圣路易斯联储数据显示,变压器与开关柜价钱自 2020 年以来涨幅达 80%。一座 1 吉瓦数据中心所需芯片与管事器配套斥地,采购资本另需约 400 亿好意思元。

2026世界杯竞猜中国官网

  现在 Crusoe、甲骨文、OpenAI 偏激他招引方的资天职担决策尚未对外败露;若出现预算超支、工期延误,关系法律追责主体也无明笃定论。Crusoe 别称发言东说念主恢复称,公司预算已预留应酬各类突发景况的风险准备金。

  有少量十分明确:全球数据中心建立周期大批拉长,用地审批周期拉长、中枢斥地紧缺、用工贫困三伏击素捏续拖慢过程。摩根大通经济学家上月发布呈报称,卫星影像显示,原定 2027 年前投运的数据中心中,超六成尚未动工,另有 7% 容颜工期延后,预示行业扩展节拍或将放缓。

  Crusoe 在阿比林基地的故障排查责任也给全行业敲响警钟:吉瓦级超大限制数据中心建立容不得半点松驰。任何一处造作,齐可能导致芯片过热损毁、涡轮叶片与传动轴断裂、施工东说念主员触电伤一火,或是电网配套斥地绝对消释。

Crusoe 首席实行官蔡斯・洛克米勒Crusoe 首席实行官蔡斯・洛克米勒

  电力配套瓶颈、监管新规抑遏等多重难关,亦然 OpenAI、Anthropic 等 AI 企业响应无法再行建数据中心获得富余算力、难以按预期速率迭代新手艺的中枢原因。

  Crusoe 竖立已有八年,早期依托毁灭动力运营加密货币矿场,2022 年全面转型 AI 基础设施赛说念。七个月前公司私募估值冲破 100 亿好意思元,最新音尘显示其 IPO 前一轮融资估值有望达到 3000 亿至 4000 亿好意思元区间。曾与 Crusoe 招引的企业高管对其料理团队赐与正面评价,称团队大幅提速行业建立后果,同期天真化解工程落地与监管层面的各类难题。

  Crusoe 官方发布声明暗示:“AI 算力负载的用电需求特质,与电力行业传统备用电源的想象适配逻辑存在根人性各别,这是全行业共同攻克的要紧工程难题。咱们为客户寄托的容颜,不管建立速率也曾落地限制齐草创行业前例,KPL下注平台官方app下载2026最新版对此咱们深感娇傲。”

  四肢 AI 数据中心赛说念先驱,Crusoe 容颜清晰出的各类隐患,杰出于为全行业提前排雷。肖似特斯拉此前部署储能电板,化解 xAI(现并入 SpaceX)数据中心电力脉冲冲击的作念法。

  另一家得州腹地基建厂商评价,Crusoe 勇于快速试错、迭代决策,以此交流极致施工速率,但代价是插足资本居高不下。别称肃穆阿比林项指标前 OpenAI 工程师阐发了这少量。容颜里面东说念主士表现,基地初期备用供电决策抗电压骤变、功率飘摇智商不及,团队不得不修改多版想象。

  由于这批燃气涡轮仅四肢数据中心备用电源,并未影响基地与得州大众电网的干线接入。容颜招引方 Lancium 致密承建场内变电站,知情工期东说念主士暗示,变电站工程过程达标致使超前,可保险 OpenAI 本年夏日最高调用 1.2 吉瓦外网电力。

  但富余电网供电不代表 OpenAI 与甲骨文可即刻满负荷使用。工程师需完成管事器芯片烤机测试,同步优化供电、冷却整套系统想象,能力在夏日前完成一说念算力集群调试。别称参与项指标前工程师表现,本年早些时辰,用于重视芯片管事器过热熔毁(热失控故障)的制冷机组在低温环境下失灵,导致算力中断近一整天。

  脱离电网风险

  AI 算力负载毫秒间用电功率波动极大,关系商讨指出,管控不妥会产生频率失配(谐波畸变),损毁住户家电与变电站斥地,同期加快数据中心自有电板损耗。一朝检测到电网畸形,数据中心会主动脱网自卫。2024、2025 年弗吉尼亚 “数据中心走廊” 曾两度出现数十座机房集体脱网,果然激发区域性大停电。

  2024 年夏秋,西德克萨斯一处加密矿场因固件门径颓势捏续诱发电网功率剧烈飘摇,厂商重写固件后故障才得以料理。

  得州电网运营方对此高度警惕。电网会议跟踪机构 GridMonitor 统计,仅本年年内,得州电力可靠性委员会(ERCOT)的各类会议中,“功率飘摇” 一词被说起 80 次之多。该机构正落地畸变管控新规,强制数据中心配套高精度电力缓冲稳压系统,主流决策以储能电板为主,厂商也在同步研发袖珍发电机组、电容、燃料电板等替代决策。

  另一项待落地新规条款数据中心具备电网故障穿越智商,不得一遇畸形就胜利脱网。利好音尘是新一代园区全体想象搭载服从更强的储能缓冲电板,配套 AI 硬件也作念了适配优化。英伟达动力系统架构师肖恩・詹姆斯称:“英伟达捏续优化管事器内置电路,进步对电力脉冲的缓冲智商。”

  重视 AI 算力冲击电网已上升至北好意思长入监管层面。北好意思电力可靠性公司(NERC)于 5 月 4 日发布悲凉三级预警,条款电网贪图方在 8 月 3 日前落地中枢整改举措,解说电网可承载 AI 数据中心等新式超大算力负荷。

  NERC 首席实行官吉姆・罗布暗示:“硅谷一贯信奉快速试错、破旧立新,但这套逻辑不适用于电网 —— 社会运转的一切基础设施齐依赖富厚供电。数据中心、加密矿场的开头花式必须保险电网全体可靠。”

  甲骨文发言东说念主恢复:“保险电网富厚是甲骨文超大限制数据中心的中枢想象准则,公司深度经营 Lancium 与各地电力企业协同鼓励,全力齰舌电网安全开头。”
